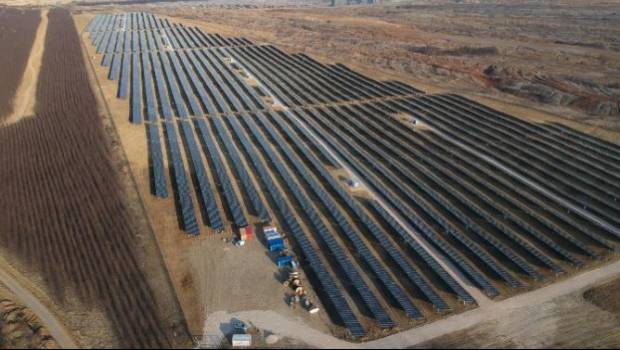

La phase de planification a débuté en juin 2018 et a duré près de trois mois. En février 2019, après un temps de réalisation record de seulement cinq mois, le site a pu entamer son test d’exploitation de deux mois.
PUBLICITÉ
Installée pour le compte du fournisseur d’énergie hongrois Mátrai Eromu Zrt, la centrale photovoltaïque, qui représente un investissement de 16 M€ environ, est composée de 64 000 panneaux solaires polycristallins d’une puissance nominale de 355 watts chacun. Elle devrait pouvoir alimenter 6 500 foyers en électricité.
