Isère : Spie batignolles en piste pour l’aménagement hydroélectrique de la Sarenne

PUBLIÉ LE 19 OCTOBRE 2020
LA REDACTION
Archiver cet article
Isère : Spie batignolles en piste pour l’aménagement hydroélectrique de la Sarenne
Spie batignolles génie civil vient de remporter 2 lots du marché de la nouvelle installation hydroélectrique sur le torrent de La Sarenne. Au programme, tunnelier, raise-boring et explosif, toute une palette de techniques sera ainsi déployée par Spie batignolles dans le milieu particulièrement contraint des montagnes iséroises.

Déplacement du site EDF de captage des eaux de fonte du glacier de la Mer de Glace, installation hydroélectrique de Romanche-Gavet toujours pour EDF, Spie batignolles génie civil a pu notamment faire la preuve de son expertise technique en matière d’aménagements hydrauliques sur ces grands projets. Des expériences éprouvées qui ont permis à Spie batignolles génie civil de remporter la consultation lancée par la Compagnie Nationale du Rhône (CNR) pour 2 lots (lot 1 et lot 2) de l’aménagement hydraulique de la rivière La Sarenne (38). Ces chantiers, réalisés en simultanée à compter de janvier 2021 sur une période de 36 mois, concernent le creusement d’une galerie souterraine de 3,5 km, d’une conduite forcée, ainsi que le creusement d’un puits incliné de 350 m et l’aménagement de la galerie existante. Des travaux, fortement contraints par le dénivelé de la montagne, à l’image de la plus longue piste noire du monde qui descend de la station de l’Alpes d’Huez, la célèbre Sarenne.
    Dénivelé et autres contraintes techniques
Pour contourner les emplacements où des traces d’amiante naturel ont été relevées, une organisation extrêmement rigoureuse a été mise en place pour que les équipes puissent travailler en sous-section IV.

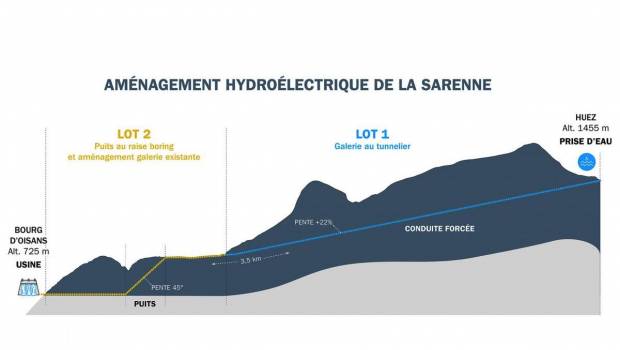

Implanté dans un milieu très contraint, le chantier nécessite la mise en œuvre de différentes techniques de travaux souterrains pour parvenir à créer le cheminement de l’eau en galerie souterraine sur une longue descente.
Concernant le lot 1, les équipes progresseront à l’explosif sur les 70 premiers mètres afin de préparer l’entame du creusement sur 2.3 km à l’aide d’un tunnelier à roche dure (pente de 22 % et diamètre d’excavation de 3.50 m). Dans le cadre de ce marché, il est aussi prévu la création d’une conduite forcée de 90 cm de diamètre et d’un entonnement hydraulique à 1 380 m de la tête aval pour connecter de façon optimale la section brute creusée à la conduite.
Le marché du lot 2, mené en même temps que les travaux du lot 1, est axé sur l’adaptation de la galerie existante. De nouveaux aménagements seront opérés en galerie aval et un puits de 350 m présentant une pente de 45° sera creusé en raise-boring, un engin servant spécifiquement à l’excavation de trous circulaires à la verticale, depuis la plateforme supérieure sur laquelle il prend appui. Le marché prévoit, en sus, la création d’une conduite forcée de 800 mm de diamètre sur 1 244 m. Près de 350 m de cette conduite métallique traverseront le puits incliné avant d’être scellés au coulis.
Ces deux lots qui permettront d’acheminer l’eau entre la prise d’eau s’élevant à 1 455 m d’altitude jusqu’à l’usine implantée à 725 m, portent sur un montant total de travaux de plus de 30 millions d’euros HT.

Fiche d’identité du chantier :
Maître d’ouvrage : Compagnie Nationale du Rhône
Maître d’œuvre : BG
Groupement :
Lot 1 : Spie batignolles génie civil (mandataire) – COGEIS
Lot 2 : Spie batignolles génie civil (mandataire) – COGEIS – EDILMAC
Date de démarrage du chantier : janvier 2021
Durée globale du chantier : 36 mois
PARTAGEZ
À LIRE ÉGALEMENT
La valorisation des déblais du Lyon-Turin versant français va à Vinci
La valorisation des déblais du Lyon-Turin versant français va à Vinci
Saint-Priest : le nouveau centre nautique Pierre Mendès atteint le label biosourcé de niveau 3
Saint-Priest : le nouveau centre nautique Pierre Mendès atteint le label biosourcé de niveau 3
Saint-Denis : une rénovation XXL pour la tour Pleyel !
Saint-Denis : une rénovation XXL pour la tour Pleyel !
Spie Batignolles Génie Civil et Val Services favorisent le travail temporaire d'insertion
Spie Batignolles Génie Civil et Val Services favorisent le travail temporaire d'insertion
Tous les articles Réseaux VRD
L'essentiel de l'actualité de la construction
Ne manquez rien de l'actualité de la construction !
Inscrivez-vous ou abonnez-vous pour recevoir les newsletters de votre choix dans votre boîte mail
CHOISIR MES NEWSLETTERS
