Comme le pont ferroviaire vieux de plus de 100 ans traversant le Danube à Linz, en Autriche, ne pouvait pas être reconstruit, les pouvoirs publics ont opté pour la construction d’un nouvel ouvrage mixte (routier et ferroviaire). D’un poids de 8 400 t, il s’agira d’un des ponts les plus massifs érigés en Autriche ces dernières années.
La société MCE GmbH, une société du Groupe Habau, a confié le projet à Mammoet, chargé de lever les deux principales composantes du nouveau pont - chacune pesant environ 2800 t, 100 m de long et 32 m de large - depuis la zone de pré-assemblage située sur le côté du Danube jusqu’aux piles ancrées au milieu du fleuve.
Au début de la phase de planification, un calendrier serré a été établi en collaboration avec le client afin de minimiser les perturbations et les interruptions du trafic maritime sur la voie navigable très fréquentée. Mammoet a fait appel au Mega Jack 800 pour le levage des deux segments de pont.
Au cours de la phase d’ingénierie préparatoire, l’équipe de Mammoet a été informée que les deux structures en acier seraient plus lourdes que prévu initialement, en raison des mesures de renforcement supplémentaires nécessaires.
Les ingénieurs de Mammoet prévoyaient de déplacer les sections du pont de leur point d’assemblage via des SPMT, les conduisant sur des barges, qui seraient ensuite positionnées avec précision au-dessus des fondations du pont pour que l’installation ait lieu. Le niveau d’eau devait toujours être surveillé, car une eau haute ou basse aurait entraîné des retards dans le calendrier.
D’autres défis sont apparus sur la zone de pré-assemblage très étroite sur le côté du Danube, et par la différence de centre de gravité entre les deux structures du pont, qui devait naturellement être prise en compte dans le plan d’ingénierie.

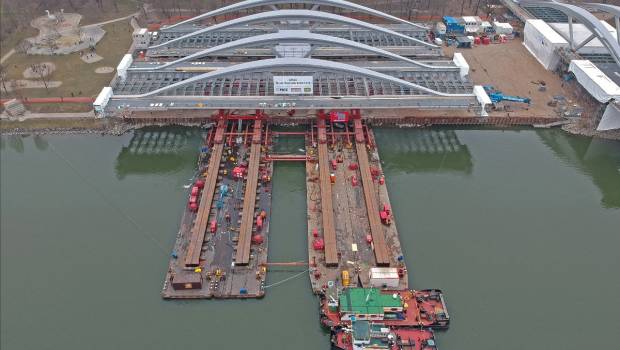

Après l’achèvement de la phase de planification, la phase d’exécution portait sur la mobilisation de quatre barges couplées pour former un seul navire et 120 lignes d’essieux de SPMT, y compris des supports, ont été installées sur les barges.
La première section de pont a été levée au moyen de 4 Mega Jack 800. Les SPMT ont été ramenés de la barge à terre et ont repris le poids du premier tronçon de pont.
Le segment de pont est en attente d’être conduit sur les barges par les SPMT et pivoté avec précision dans sa position finale avec des treuils, puis placé sur les piles du pont.
Une seconde opération portant sur la deuxième section de pont a suivi quelques jours plus tard. En raison de son poids plus important et de son centre de gravité décentré, 6 Mega Jack 800 ont été mobilisés au lieu de 4.
Ces opérations ont duré onze jours au total. Le pont devrait être achevé en octobre 2021.
